Рекомендуется включить в договор четкие положения о штрафах и ответственности за несоблюдение подрядчиком сроков выполнения работ. В случае задержки необходимо предусмотреть штрафные санкции, чтобы гарантировать выполнение подрядчиком своих обязательств. В договоре должна быть определена точная сумма штрафных санкций за каждый день просрочки, что позволит заказчику при необходимости вычесть сумму из окончательного платежа.
Подрядчик несет ответственность за любые задержки или нарушения оговоренных сроков, которые могут привести к финансовым потерям заказчика. Как советует эксперт, эти условия должны быть подробно описаны, чтобы избежать споров или неправильного толкования. Штрафы обычно рассчитываются исходя из объема работ и общей стоимости контракта, обеспечивая пропорциональность объему работ, выполненных в оговоренные сроки.
В случае с государственными контрактами (госконтрактами) еще более важно установить жесткие условия в отношении задержек. Согласно отраслевым стандартам, любые штрафы за несоблюдение или задержку исполнения должны быть заранее определены, и от подрядчика может потребоваться полная компенсация убытков. Консалтинговые фирмы часто рекомендуют включать в договор положения о вычете таких штрафов, чтобы задержки не повлияли на конечный результат.
Кроме того, если подрядчик не укладывается в сроки, заказчик может понести дополнительные расходы, которые могут быть рассчитаны экспертом или консультантом в соответствии с условиями договора. В этих условиях также должно быть указано, что подрядчик или поставщик будет нести ответственность за невыполнение своих обязательств, при этом заказчик может вычесть из суммы оплаты или выставить счет на оплату штрафов.

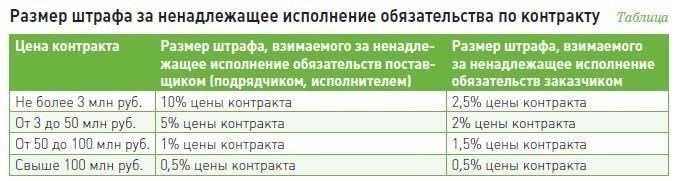

Правовая база для штрафных санкций в контрактах

В ситуациях, когда подрядчик не соблюдает согласованные сроки выполнения работ, заказчик имеет право начислить неустойку за просрочку. Это относится как к незначительным, так и к существенным нарушениям, если они не выходят за рамки установленного объема обязательств. Размер неустойки обычно указывается в договоре и рассчитывается в процентах от суммы договора за день просрочки. Если конкретная ставка неустойки не указана, суд или эксперт-консультант может определить ее размер на основе отраслевой практики или правовых норм.
Очень важно с самого начала четко определить условия выплаты неустойки. Например, подрядчик, не выполнивший работу в установленный срок, обязан выплатить неустойку за каждый день невыполненной работы, которая может быть вычтена из общей суммы обязательств. Эта неустойка помогает покрыть расходы, понесенные заказчиком из-за задержек. В некоторых случаях неустойка может быть начислена даже при частичном выполнении работ подрядчиком, если они не были завершены в оговоренные сроки.
Если подрядчик не уложился в срок и не исправил ситуацию, заказчик может принять решение об отказе от оплаты или потребовать уменьшения суммы задолженности. Кроме того, на подрядчика может быть возложена ответственность за ущерб, причиненный задержкой, который может превышать размер неустойки, установленной изначально. В некоторых случаях может быть наложен дополнительный штраф, если работы задерживаются сверх оговоренного льготного периода, например, в выходные или праздничные дни.
Во избежание недоразумений обеим сторонам рекомендуется четко определить в договоре условия о неустойке и исполнении обязательств. В случае невыполнения какой-либо части обязательств штрафные санкции могут быть скорректированы в зависимости от объема невыполнения, при этом особое внимание следует уделить тому, может ли подрядчик обосновать задержку уважительными причинами. В любом случае невыполнения обязательств заказчику следует проконсультироваться с экспертом по правовым вопросам для определения надлежащего порядка действий, который может включать в себя инициирование процедуры принудительного взыскания просроченных сумм.
Что считается задержкой выполнения работ в договорах подряда?
Настоятельно рекомендуется, чтобы заинтересованные стороны определили четкие сроки выполнения обязанностей в соглашении. Несоблюдение этих сроков является нарушением, что может привести к начислению штрафных санкций. Подрядчик или исполнитель должен знать о штрафных санкциях, указанных в договоре, которые могут включать финансовую компенсацию за задержки, вызванные его действиями или бездействием.
Задержки, как правило, связаны с невозможностью соблюдения оговоренных условий и сроков. В таких случаях работодатель или клиент может иметь право потребовать неустойку, называемую «пени за просрочку», в зависимости от стоимости или объема невыполненной работы. Такая неустойка начисляется в результате нарушения и часто рассчитывается ежедневно или как фиксированная сумма, в зависимости от условий договора.
В некоторых случаях задержка может произойти из-за того, что исполнитель или подрядчик не предоставил необходимые ресурсы, оборудование или квалифицированный персонал, что препятствует надлежащему выполнению работ. Сюда относятся случаи, когда подрядчик не укладывается в оговоренные сроки без объяснения уважительной причины или когда задержке способствуют внешние факторы, не предусмотренные договором. Например, если подрядчик не может выполнить свои обязанности из-за отсутствия материалов, в договоре должно быть представлено подробное объяснение, чтобы определить, является ли задержка оправданной.
Применяемые штрафные санкции могут включать заранее оговоренную сумму в зависимости от периода задержки и любые дополнительные убытки, которые клиент может понести в результате. Размер этих штрафов может варьироваться в зависимости от сложности и масштаба задачи. При определении точных финансовых последствий задержки важно проконсультироваться с экспертом в области консалтинга или юридических вопросов.
Рекомендуется предусмотреть в договоре конкретные штрафные санкции за задержку, учитывая последствия как для работодателя, так и для подрядчика. Четкие ожидания и положения, касающиеся штрафных санкций за задержку, помогут избежать недопонимания и обеспечат основу для разрешения споров. Подрядчики должны стремиться соблюдать сроки, указанные в договоре, чтобы избежать ненужных расходов и обязательств.

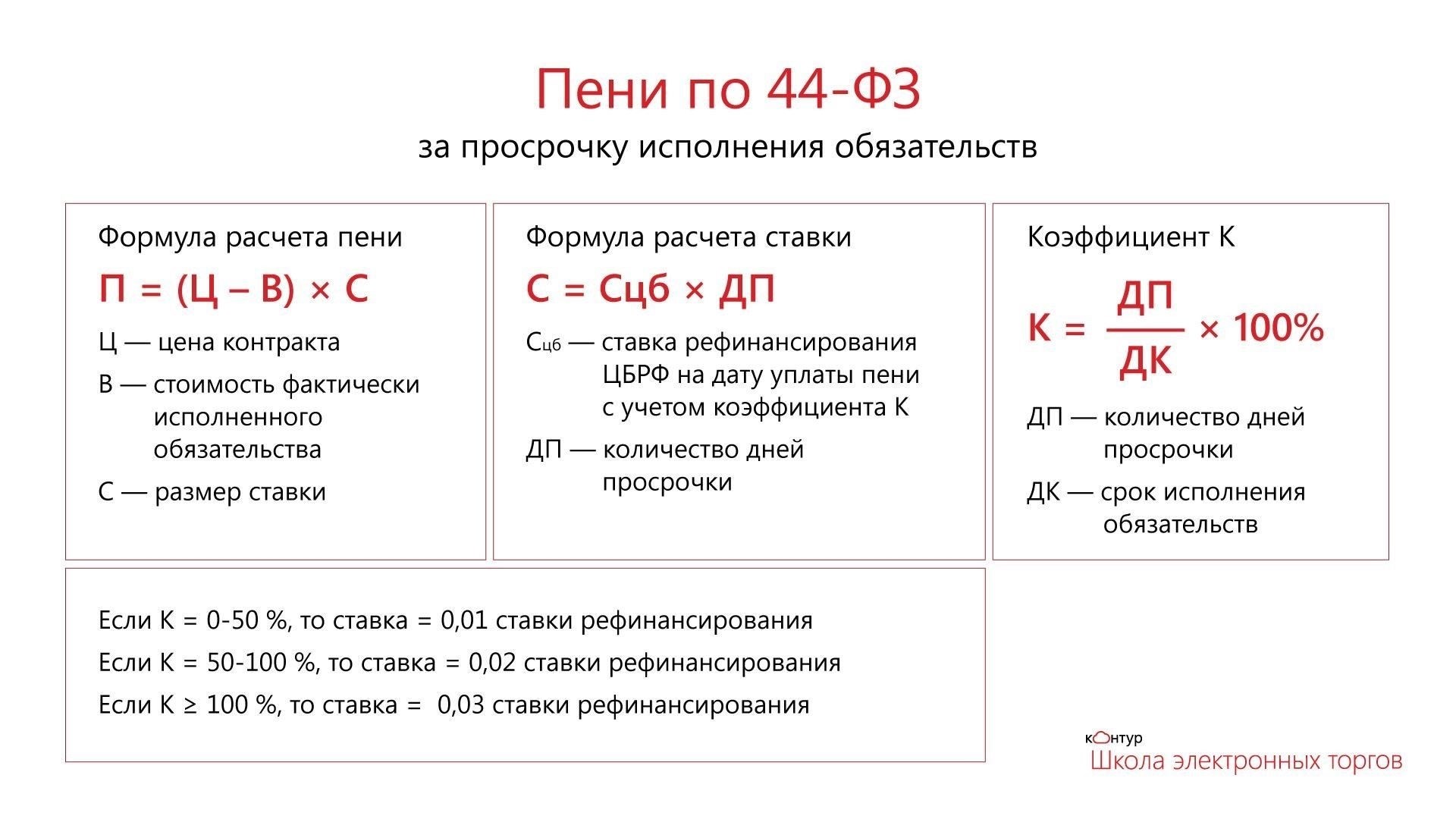

Как рассчитываются штрафы за задержку завершения работРасчет штрафов за задержку, как правило, прописывается в договоре между сторонами. Эти штрафы зависят от условий соглашения, в котором часто указывается фиксированная сумма или процент от общей стоимости контракта за каждый день задержки проекта. Ниже приводится информация о том, как обычно определяются такие штрафы:

Сумма штрафа: Сумма обычно оговаривается в договоре и может представлять собой ежедневную плату за каждый день просрочки. Сумма может быть рассчитана на основе объема работ или общей цены контракта.
- Задержка сверх оговоренного срока: Если задержка превышает оговоренный срок, подрядчик обязан выплатить оговоренную сумму неустойки. Эта сумма определяется путем умножения ежедневной ставки неустойки на количество дней задержки работ.
- Договорные положения: В контракте должны быть четко прописаны условия выплаты неустойки, в том числе порядок расчета суммы, что считается просрочкой и при каких обстоятельствах неустойка отменяется.
- Выплата и вычеты: Если неустойка не выплачивается своевременно, заказчик может вычесть сумму из всех платежей, причитающихся подрядчику. Этот вычет может быть отражен в окончательном платеже или как постоянный вычет в течение всего проекта.
- Корректировки в связи с исключительными обстоятельствами: В некоторых случаях задержки, вызванные внешними факторами (например, погодой, нехваткой материалов), могут быть приняты во внимание, что может привести к снижению или отмене штрафных санкций, как указано в соглашении.
- Роль экспертной консультации: в сложных случаях может быть назначен эксперт, который оценит задержку, оценит выполненную работу и порекомендует окончательную сумму неустойки, исходя из выполненной работы и оставшихся обязательств.
- Штрафы за задержку служат сдерживающим фактором и обеспечивают выполнение подрядчиками своих обязательств в согласованные сроки. Если штрафные санкции превышают определенный порог, они могут привести к дальнейшим юридическим последствиям, в зависимости от характера соглашения.
Когда заказчик должен отказаться от неустойки в государственном контракте?
Заказчик обязан отменить неустойку за просрочку подрядчика в определенных случаях, оговоренных в контракте. Согласно соответствующим положениям, если задержка произошла из-за внешних факторов, не зависящих от подрядчика, таких как стихийные бедствия или законодательные ограничения, неустойка может быть отменена. Кроме того, заказчик обязан рассмотреть просьбу подрядчика о продлении срока, если задержка вызвана такими обстоятельствами, как забастовки или проблемы с цепочкой поставок, которые подрядчик не мог предвидеть или предотвратить.
Отказ в связи с действиями подрядчика
В случаях, когда подрядчик продемонстрировал полное стремление завершить работу в срок и предпринял все разумные шаги для соблюдения сроков, но задержка произошла из-за действий самого заказчика — например, непредоставления необходимых материалов или согласований, — штраф может быть скорректирован или отменен. Кроме того, если задержка в завершении работ вызвана проблемами со сторонними поставщиками, нанятыми заказчиком, подрядчик, как правило, не несет ответственности, и неустойка к нему не применяется.
Правовые основания для отказа от неустойкиВ случае возникновения спора неустойка будет рассмотрена судом, который определит, насколько обоснованны основания для отказа от неустойки. Суд рассмотрит, была ли у подрядчика возможность выполнить свои обязательства в указанный срок, а также способствовали ли задержке какие-либо внешние или непредвиденные факторы. В некоторых случаях, если подрядчик сможет доказать, что задержка была вызвана форс-мажорными обстоятельствами или другими законными причинами, неустойка может быть полностью или частично снижена.
Подрядчикам, стремящимся избежать штрафов, важно документировать все соответствующие детали, касающиеся причин задержек, включая общение с поставщиками и заказчиком. Четкие доказательства действий, предпринятых для соблюдения сроков, могут послужить надежным основанием для запроса об отмене штрафных санкций.
Правовые основания для отмены штрафных санкций в государственных контрактахВ случаях, когда сроки выполнения работ не соблюдаются, обычно ожидается наложение штрафных санкций в соответствии с условиями договора. Однако некоторые условия могут позволить отказаться от применения штрафных санкций. Рекомендуется оценить конкретные обстоятельства задержки, поскольку они могут служить юридическим основанием для снижения или отмены неустойки.
Во-первых, если задержка вызвана факторами, не зависящими от подрядчика, например форс-мажорными обстоятельствами, подрядчик может потребовать сокращения или полного отказа от неустойки. В таких случаях может потребоваться экспертное заключение для установления наличия неконтролируемых обстоятельств. Для обоснования просьбы о снижении штрафных санкций клиенту следует предоставить документальное подтверждение этих событий.
Во-вторых, если задержка связана с тем, что заказчик не предоставил необходимые ресурсы или не выполнил свои обязательства по договору, подрядчик может представить аргументы в пользу корректировки или отмены штрафных санкций. В таких случаях подрядчик не полностью виноват в задержке, и поэтому начисление штрафных санкций может быть признано необоснованным.
Кроме того, если задержка относительно незначительна и не оказывает существенного влияния на общий объем проекта, подрядчик может заявить, что начисление неустойки несоразмерно. В таких случаях штрафные санкции должны быть скорректированы на основании фактического ущерба, причиненного задержкой, как указано в соглашении. Предоставление доказательств минимального влияния на результат проекта может усилить этот аргумент.
Важно рассмотреть любые положения соглашения, которые позволяют пересмотреть условия в случае задержки. Эти положения могут дать возможность скорректировать оговоренные штрафные санкции без юридических последствий. Подрядчикам следует изучить конкретные пункты своих контрактов и при необходимости обратиться к юристу, чтобы разобраться с такими положениями.
Наконец, может потребоваться эксперт по договорному праву, который проведет подробный анализ дела и предложит рекомендации, основанные на условиях договора и конкретных фактах задержки. Их мнение поможет прояснить, обоснованы ли штрафные санкции, можно ли их отменить или уменьшить, исходя из уникальных обстоятельств задержки.
Аргументы для оспаривания неустойки в суде
В случаях, когда подрядчик сталкивается с начислением неустойки за невыполнение сроков, существует несколько правовых оснований для ее оспаривания. Во-первых, проверьте, была ли сумма неустойки должным образом оговорена в договоре и соответствует ли она реальному ущербу, причиненному задержкой. Если неустойка превышает потенциальные потери заказчика, она может быть признана несоразмерной.
Во-вторых, проверьте, четко ли определены в договоре условия начисления неустойки. Если в договоре не указаны обстоятельства, при которых применяются штрафные санкции, или если сроки не были установлены разумно, подрядчик может оспорить штраф как необоснованный. Любая двусмысленность в договоре может сыграть в пользу подрядчика в суде.
Кроме того, оцените, не было ли обстоятельств непреодолимой силы, например непредвиденных событий, которые привели к задержке. Если такие обстоятельства будут доказаны, подрядчик может заявить, что не должен нести ответственность за неустойку. Это может включать такие моменты, как нарушение цепочки поставок или задержки по требованию правительства, особенно в контексте государственного контракта.
Другой способ защиты предполагает демонстрацию завершения значительной части работ. Если подрядчик выполнил значительную часть объема работ, суд может рассмотреть вопрос о снижении неустойки, особенно если задержки были минимальными и не препятствовали общему ходу проекта.
Если неустойка была рассчитана исходя из неверного понимания условий исполнения или завышена по объему работ или срокам, подрядчик может добиваться пересмотра суммы в суде. Экспертная оценка объема выполненных работ, сроков и разумных ожиданий может помочь оспорить начисленную неустойку.
Наконец, подрядчики могут утверждать, что штрафные санкции были наложены без надлежащего обоснования со стороны заказчика. Отсутствие своевременных уведомлений, неполная документация или ненадлежащее исполнение заказчиком условий договора могут стать вескими основаниями для оспаривания неустойки. На основании этих факторов суд может принять решение о недействительности или снижении суммы штрафа.
Что делать, если штраф за задержку в государственном контракте необоснован?
Если в государственном соглашении несправедливо применена неустойка за задержку, необходимо незамедлительно решить этот вопрос. Вы имеете право оспорить такие претензии, особенно если задержка произошла по независящим от вас причинам. В таких случаях рекомендуется предпринять следующие шаги:
1. Изучите условия договораНачните с тщательного изучения положений договора, особенно тех, в которых указаны сроки, обязанности и условия, при которых могут быть применены штрафные санкции. Проверьте, есть ли в договоре пункты, касающиеся задержек, вызванных непредвиденными обстоятельствами или форс-мажорными обстоятельствами. Часто в контрактах содержатся конкретные указания по продлению сроков или условиям, при которых штрафные санкции могут быть отменены.
2. Соберите доказательства и подготовьте аргументыСоберите документацию, подтверждающую вашу позицию. Это может быть переписка с заказчиком, отчеты о ходе работ, а также доказательства любых внешних факторов (таких как погода, проблемы с цепочкой поставок или ограничения в рабочей силе), которые способствовали задержке. Наличие четких записей поможет вам выстроить убедительную аргументацию при оспаривании необоснованного штрафа.
Кроме того, если вы считаете, что сумма неустойки несоразмерна или не соответствует согласованной, предоставьте подробный анализ структуры неустойки в договоре, указав все несоответствия.
3. Привлеките эксперта
При необходимости проконсультируйтесь с юристом или специалистом по договорным отношениям, который сможет оценить условия договора, оценить обоснованность штрафа и посоветовать наилучший вариант действий. Эксперт также может помочь составить официальный ответ заказчику или соответствующим органам.
4. Процесс разрешения споров
Если разногласия остаются неразрешенными, рассмотрите возможность использования механизмов разрешения споров, описанных в контракте, таких как посредничество или арбитраж. Эти процедуры позволяют обеим сторонам представить свои аргументы и прийти к справедливому решению, не обращаясь в суд.
Эти действия помогут гарантировать, что любые необоснованные штрафы будут должным образом оспорены и, возможно, отменены. Будьте готовы четко продемонстрировать, что задержка была вызвана факторами, не зависящими от вас, и что неустойка не отражает условий, оговоренных в договоре.
Особые основания для снятия начисленных штрафов по государственным контрактам
Штрафы за нарушение обязательств по государственным контрактам могут быть сняты при определенных обстоятельствах. Ниже перечислены случаи, когда начисленные штрафы могут быть уменьшены или списаны:
Форс-мажор: Если подрядчик сталкивается с непредвиденными внешними обстоятельствами, которые препятствуют выполнению заданий в установленные сроки, штрафные санкции могут быть отменены. Сюда относятся стихийные бедствия, действия правительства или другие неконтролируемые факторы.
Односторонние действия заказчика: В случаях, когда заказчик не предоставляет необходимые материалы или препятствует работе подрядчика, штрафные санкции за задержку могут быть пересмотрены или отменены.
Частичное выполнение: Если подрядчик выполнил часть контракта, штрафные санкции могут быть скорректированы с учетом объема выполненных работ. Снижение штрафных санкций может быть применено в зависимости от объема выполненных работ.
Взаимное соглашение: Обе стороны могут договориться об изменении или отмене штрафных санкций при особых обстоятельствах, таких как изменение объема проекта или дополнительные консультации с экспертами.
Документальное подтверждение завершения работ: Если подрядчик продемонстрирует, что все договорные обязательства были выполнены в разумные сроки, штрафы за незначительные задержки могут быть оспорены или отменены в судебном порядке, если это необходимо.
